4月30日,随着深层油气全国重点实验室最后一块幕墙玻璃安装就位,由后勤管理与保障处牵头组织实施的系列改造工程圆满完成。该项目自2025年11月6日启动筹划,历经方案论证、施工图设计、招标采购与现场施工等多个阶段,面对工期紧张、任务繁重、工种交叉、施工难度大等各种挑战,项目团队通过春节假期连续作业、加班加点等赶工措施,历时半年相继完成了空调电缆敷设、空调系统安装、配套装修、电梯加装、1、3、5层室内改造、内庭院西侧与北侧挑空改造、外墙粉刷、室外台阶修整以及屋面防水维修等系列工程。如今,一座外观协调统一、内部布局合理、空间宽敞明亮、设施焕然一新的现代化实验楼宇已完整呈现。

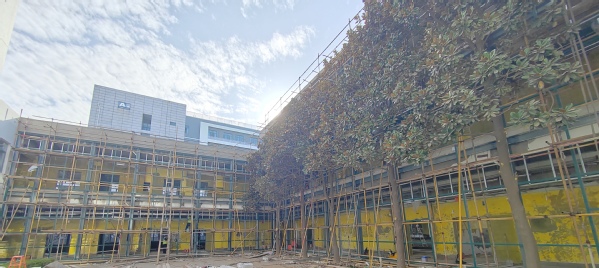

改造后的东立面

改造后的大厅

改造后的内庭院西侧及北侧二层走廊

本次改造工程系统性地解决了长期存在的五大突出问题:
一是彻底改善室内环境舒适度。原楼宇处于供暖管网末端,热循环不畅,加之采光井周边设有敞开式百叶、实验室内通风管道直通室外,且建筑围护结构缺乏保温措施,导致冬冷夏热现象显著。通过采取增设中央空调系统、封闭通风百叶及管道、更换断桥隔热窗等措施,显著提升了建筑的气密性与保温性能,从根本上改善了科研与工作环境的舒适性。
二是优化空间功能布局。原重质油实验室搬迁后,结合深层油气全国重点实验室的实际需求,对部分房间进行了合理拆分与整合,并对内庭院西、北两侧挑空区域实施隔层改造。此举不仅优化了空间利用,满足了实验室功能调整的要求,还有效增加了使用面积。
三是全面更新陈旧设施。原建筑已投入使用近二十年,内部设施老化严重,难以满足深层油气全国重点实验室的发展需要。通过对墙面、地面、吊顶、门窗等进行全面维修与更新,营造出更加温馨、现代、舒适的科研环境。
四是有效缓解垂直交通压力。针对楼宇南侧及西南区域师生上下楼不便的问题,在大厅南侧新增一部载客量为18人的电梯,极大提升了通行效率,便利了日常教学与科研活动。
五是根治屋面渗漏隐患。通过对内庭院南、西、北侧屋面防水卷材进行全面维修与更换,彻底解决了房间的漏水问题,消除了因渗漏导致的设备损坏与室内环境污染等隐患。
工程得以顺利竣工,离不开以下五个方面的支持与协同:
一是学校领导的高度重视与悉心指导。副校长操应长、党委副书记马国顺、副校长于连栋、校长助理王效美等多次亲临现场进行指导,提出一系列建设性意见和建议,为工程实施明确了方向与要求。

学校后勤分管领导校长助理王效美到工地检查指导
二是校内各部门的协同配合。财务处、基建处、审计处、采购与招标办公室、资产与实验室管理处等部门分别在项目资金申报、设计方案论证、全过程跟踪审计、招标采购、实验室搬迁及资产处置等环节给予了全力支持与高效协作,为工程顺利推进奠定了坚实基础。

阶段性重大任务项目资金评审现场

相关部处对设计方案进行评审

项目全过程跟踪审计

资产处置现场踏勘
三是实验室全体师生的理解与配合。本工程改造工程周期长,施工期间难免产生噪音、粉尘及建筑垃圾堆积等问题,对师生正常的教学、科研与办公造成了一定影响。深层油气全国重点实验室广大师生以大局为重,充分理解并积极配合,为工程按期完工创造了重要条件。

空调室内机安装

内庭院幕墙施工现场
四是后勤管理与保障处的周密组织与高效执行。为保障项目的顺利实施,后勤管理与保障处会同深层油气全国重点实验室迅速成立工作专班。在资金筹措阶段,精准把握“阶段性重大任务”申报契机,成功将项目纳入计划并获批经费2075万元,减少了学校自筹资金压力。在前期方案论证阶段,多次组织相关部门、设计单位及设备厂家召开协调会,对技术方案进行多轮评审,确保维修方案科学、可行、经济、合理。在施工阶段,严格执行每周工程例会制度,对工程质量、进度、安全与成本实施全过程精细化管控。

工作专班现场讨论维修方案

每周工程例会

施工过程监督

隐蔽工程质量验收
五是施工单位的全力投入与无私奉献。面对工期紧、任务重且跨越春节等一系列挑战,各施工单位严格按照学校要求与合同约定,春节期间坚守岗位,连续加班作业一个多月,施工高峰期现场人员达160余人。通过落实各项安全文明施工措施,实现了施工全程零事故,保障了工程优质按期交付。部分施工单位在外墙维修、屋面防水等环节主动承担社会责任,以实际行动回馈学校。

夜间加班铺贴地砖

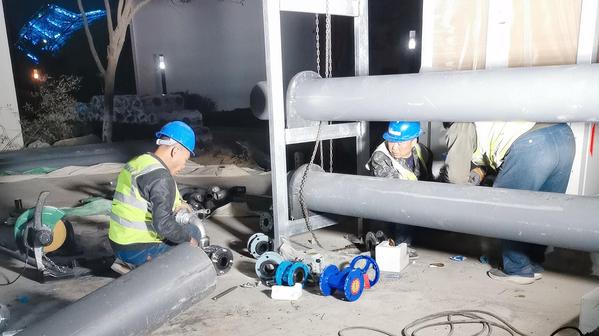

夜间加班安装空调管道
后勤管理与保障处将以深层油气全国重点实验室系列改造工程顺利竣工为新的起点,系统总结本次工程经验,为2026年后续校园维修改造项目的稳步实施提供借鉴,持续提升服务保障水平,改善办学条件,助力学校高质量发展。
